« Ce projet est requis pour fournir plus d’électricité dans la région », explique Hydro One VP
Les journées portes ouvertes au début du mois prochain sont une chance pour le public de dire où une nouvelle ligne de transmission sera construite dans le nord-est de l’Ontario.
Hydro One a publié les options où une ligne de transmission de 500 kilovolt (KV) pourrait être construite entre Timmins et Wawa. Des journées portes ouvertes ont lieu en juillet à Timmins, Chapleau et Wawa.
« Les journées portes ouvertes du projet sont l’occasion pour les membres du public de venir en apprendre un peu sur le projet, de poser un tas de questions et de fournir des commentaires qu’ils pourraient avoir », a déclaré Sonny Karunakaran, vice-président des projets et partenariats stratégiques.
Hydro One a remporté l’offre de construire le projet, qui devrait entrer en service en 2030, en décembre. La société a un partenariat de 50 à 50 avec le Wabun Tribal Council.
Le projet reliera la station de transfert de Porcupine, située à Schumacher, à la station de transfert Wawa.

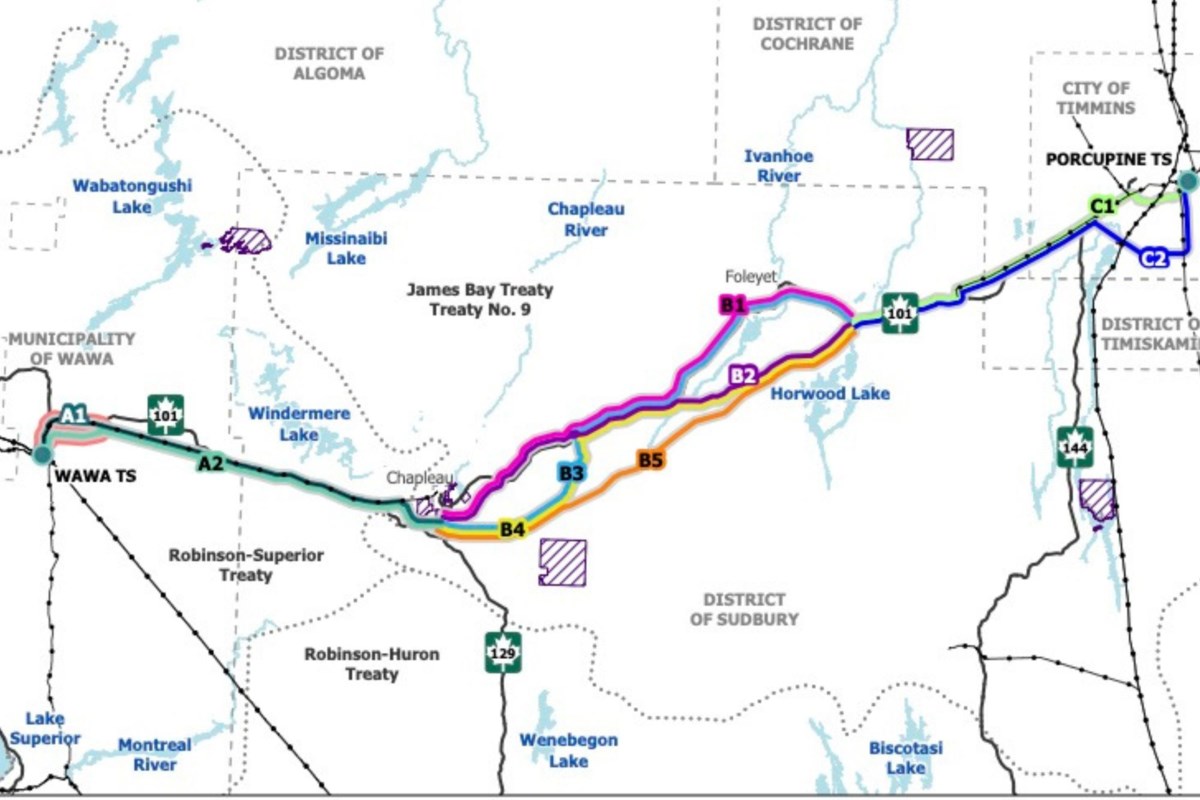

Les itinéraires potentiels sont divisés en trois segments.
Il existe deux options pour la façon dont la ligne pourrait fonctionner de la station de transfert de Porcupine à l’ouest de Timmins. Il existe cinq options pour la section entre Timmins et Chapleau, et deux options de Chapleau à Wawa.
Les commentaires du public, ont déclaré Karunakaran, aideront à éclairer la prise de décision, ainsi que des études environnementales, des aspects techniques, des facteurs socio-économiques et des valeurs autochtones et une utilisation des terres.
« Ce projet est nécessaire pour fournir plus d’électricité dans la région. Elle permet l’électrification des industries, pour l’expansion et le développement de l’économie dans le cadre de la transition énergétique », a-t-il déclaré.
Il permettra également une plus grande capacité et résilience pour le système d’alimentation.
« Cela signifie que certaines des autres infrastructures électriques qui se trouvent dans la région peuvent être déchargées pour permettre des zones le long du chemin pour bénéficier d’une électrification supplémentaire et pour permettre une croissance économique et un développement supplémentaires », a déclaré Karunakaran.
Le projet est l’une des recommandations d’un rapport d’opérateur indépendant du système d’électricité (IESO). Il a fait des suggestions pour améliorer la fiabilité des charges existantes et futures dans la région de Timmins et augmenter la capacité de transfert de puissance de Sudbury pour fournir des charges futures dans le Sault Ste. Région de Marie et régions du nord-ouest.
D’ici 2025, l’ISO prédit que la demande d’électricité dans le nord-est de l’Ontario augmentera de 540 mégawatts, ce qui représente un pic de 28%. Les prévisions comprennent de nouveaux développements minières et des charges industrielles dans la région.
Les options d’itinéraire sont sur un mélange de terres privées et couronnes.
Une carte interactive sur hydroone.com/wawatimmins permet aux utilisateurs de faire défiler pour voir exactement quels domaines seraient affectés.
Karunakaran encourage les propriétaires fonciers qui seront potentiellement touchés pour assister aux journées portes ouvertes.
« Une fois l’itinéraire préféré, il y a des discussions en cours qui se produiraient avec chacun de ces propriétaires fonciers autour de ce à quoi ressemblerait l’acquisition de terrains afin d’héberger la ligne de transmission réelle pendant la construction et les opérations et la phase d’entretien », a-t-il déclaré.
L’avis de démarrer l’évaluation environnementale est la première étape du projet. En tant que tel, Karunakaran a déclaré qu’il était trop tôt pour dire quelle est la taille d’un projet en termes de coût.
« Au fur et à mesure que nous avançons le projet et lui donnons une définition supplémentaire et pouvons réellement sélectionner l’itinéraire préféré et aller de l’avant avec certaines de nos applications réglementaires. En particulier, il y en a un appelé le congé pour construire avec l’Ontario Energy Board. Nous serions alors en mesure de fournir une estimation du coût réel pour construire ce projet », a-t-il déclaré.
Hydro One espère choisir l’itinéraire préféré d’ici la fin de 2025. La construction de la ligne de transmission devrait commencer à l’été 2028, la ligne de transmission étant en service en décembre 2030.
Les journées portes ouvertes sont:
- Timmins, 7 juillet, 16 h à 20 h à la South Porcupine Legion, 46 Legion Dr.
- Chapleau, 8 juillet, 16 h à 20 h à la branche royale de la Légion canadienne 5, 33 Young St.
- Wawa, 9 juillet, 16 h à 20 h à la branche royale de la Légion canadienne 429, 51 Broadway Ave.
Les personnes incapables d’y assister en personne peuvent fournir des commentaires en ligne.
